GRC是玻璃纖維增強水泥 (Glass Fiber Rinforced Cement)的英語 縮寫。意思是“以耐堿玻璃纖維為增強材料,以低堿度高強水泥砂漿為膠結材料,以輕質無機復合材料為骨料,執行國家JG/T169-2005標準;” GRC具有單件薄,高耐伸縮性、抗沖擊性能好,堿度低,自由膨脹率小防裂性能可靠,質量穩定,防潮、保溫、不燃、隔聲、可鋸、可鉆、可釘、可刨、可鑿、墻面平整施工簡便、避免了濕作業,改善施工環境,節省土地資源,重量輕在建筑中減輕荷載,(是粘土磚的1/6—1/8重)減少基礎及梁、拄鋼筋混凝土,降低工程總造價,擴大使用面積。是建筑物非承重部位替代粘土磚的最佳材料,近年來已廣泛應用,是國家建材局、建設部重點推薦的新型輕質墻體材料。?因CRC輕質隔墻板安裝在建筑物非承重部位,所需安裝部位都是大跨度沉降變形最大,抗荷載能力最弱的地方,由于輕質隔墻板企口槽是拼裝連接和表面光滑的特殊性,很容易造成板與板連結處、板與門窗連結處出現裂縫,容易引起輕質隔墻板裂縫的主要原因:任何物體在大氣中都是變化的,水泥砂漿熱脹冷縮或正負風壓變化影響,受承重外壓力影響,層間上下不同部位的側壓力差值很大,結構整體外形尺寸也發生變化,由此產生輕質隔墻板應力方向和大小各不同,加之每一塊輕質隔墻板都單獨地收縮和膨脹,這種變化又隨溫度升降而輪回出現。過去生產的凹凸槽老式輕質隔墻板一般在施工三個月至一年后多數面層都出現了不同程度的開裂,板接縫門窗連結處處尤為明顯,即使表面做了防裂縫處理,出現裂縫也只是一個時間早晚的問題,這在全國輕質隔墻板中也是一個普遍問題,針對以上原因我公司成功用雙燕尾互鎖形結構GRC輕質隔墻板,應用接縫互鎖連接新技術,在多個高層工程中有效的解決了縱向裂縫問題,并獲得國家。
集中荷載時會引起輕質墻板震動變形,發生裂縫和空鼓這就對GRC條板的拼裝方法和管路預埋、開孔、劈槽、器具安裝,表面抹灰質量問題等提出了新課題并提出一些防治措施。
一)、GRC隔墻板安裝工藝
1.施工材料準備:
??按工程圖尺寸,預制好需要的GRC輕質條板,各種板型運至現場,堆放場地要求平整,堆放時按不同規格的板分類立放整齊以便配板,立放角度盡量垂直。
2.施工工具:
??鋼卷尺、粉線袋、小鐵錘、切割機、射釘槍、 大菜刀、灰桶、刮泥刀,線錘,鋁合金靠直尺(2m長)撬棒、板鋸及灰板、木楔等。
3.作業準備:
??建筑結構完成后.根據設計要求將板材運至現場備用。在需要安裝GRC的梁、板底面彈出安裝線位置用墨線彈出GRC板的邊線。將安裝地面清理干凈,凸出部分剔鑿平整。配制水泥砂漿,水泥砂漿的配合重量比為:細砂∶水泥∶=3∶1。
4.條板在安裝時
??先將條板側抬至梁、板底面彈有安裝線的位置,將粘結面用備好的水泥砂漿全部涂抹,兩側做八字角;安裝順序;無門洞口,從外向內安裝,有門洞口,由門洞口向兩邊擴展,門洞口邊宜用整板,豎板時一人在一邊推擠,一人在下面用寬口手撬棒撬起,邊頂邊撬,使之擠緊縫隙,以擠出膠漿為宜。在推擠時,應注意條板是否偏離已彈好的安裝邊線,并及時用垂線和鋁合金靠尺校正,將板面找平,找直。安裝好第一塊條板后,檢查其柱邊板間粘結縫隙不大于15mm為宜,合格后即用木楔楔緊條板底、頂部,用刮刀將擠出的水泥砂漿補齊刮平,以安裝好的第一塊板為基礎,按第一塊板的方法開始安裝整墻條板。
5.高度超過3.3m的初級安裝:
??(1)?輕質板最長規格為3.2m,90mm板抗折力可超過2000N以上,根據90mm板的抗折力和抗沖性能,在不超過4m的凈空內按一般膠結方法安裝可以確保安全。
??(2)板接縫處粘結:將超出3.2m高的小板量好尺寸用切割機切好,實行長短錯開豎放拼裝,安裝辦法仍按前述施工方法進行,凈空超過4m的隔墻板安裝需進行專門的結構設計。
6. 接縫處理:
??(1) 兩板雙燕尾槽接縫處理:兩板接縫水泥砂漿必須飽滿擠緊,擠出的多余砂漿及時刮平,板邊調節處理槽必須等接縫內水泥砂漿、墻板干透后抹灰時一同處理。
??(2)梁、板底面接縫處理:由于條板長度生產誤差,梁、柱底面高度模板誤差,兩者上下縫間一般在3-8cm范圍內,該縫間可用水泥砂漿和板頭、磚塊等硬物填充,但不允許擠實保持和梁隔1cm沉降空隙,靠梁下的陰角砂漿用園抹灰板壓實成外八字形,等裝飾面處理時用彈性乳液制作成彈性砂漿膩子將空隙和陰角內填實補齊刮平,可保證縱向裂縫不超過5%。
7.門窗結點:
??預留門窗洞口墻板根據實際要求任意加工(包括加工企口)門框兩側采用整板,若門洞一側靠混凝土柱,則應在門洞頂角用射釘將角鋼射入混凝土柱,位置要準確無誤以支承洞頂的條板。(轉彎、門窗丁字結點建議用鋼板網連接,是避免門、窗在外力作用下條板接縫開裂的有效措施)。(二)、墻體抹灰處理:
??(1)輕質隔墻板安裝,墻板干透后才能進行表面抺灰和接縫處理。(防局部沉降,以先主體工程,其他砌體外墻工程,墻板抺灰工程,最后作輕質隔墻面裝飾裝潢的順序)
??(2)為了保證GRC輕質隔墻的剛度,尤其在高層的情況下,建議用鋼板網(厚o.8mm)沿豎向和水平方向用長型釘書機釘人板體連接。
??(3)抹灰之前用水沖濕墻面,在用涂料滾子在墻板表面涂一遍107 膠水泥砂漿(107、水泥、砂的比例為1:2:3加適量水調成稀糊狀,能滾涂為標準)進行拉毛,以防脫殼。待完全干后,即可用普通水泥砂漿進行抹灰,(做二次抹灰,每次厚度不超過3-5mm)但必須離上梁、板1-2mm。
??(4)抹灰砂漿必須選用中粗砂并摻增塑劑,嚴格按配比進行,攪拌均勻,抹灰砂漿水灰比不能過大,否則 水分蒸發后形成空隙,尤其是水泥砂漿強度過高和使用細砂,都會促使基層開裂。因而應選用彈性乳液和425號水泥:制作的彈性砂漿具有可變形的特點,能在很大程度上控制墻面裂縫。
??(5)廚、衛內隔墻應做防水處理,地面以上1500mm高處的隔墻條板面應涂上防水劑,要特別注意板腳及管道井口等關鍵部位的防水處理。其余水管進出口均須做防水處理。
編輯本段
(三)、埋設水電管線處理
??根據線路的走向確定位置時最好在圓孔處開孔;其次對于圓孔可以采用機械開孔,通過專用或自制的工具開孔,效果較好,對于尺寸較大的矩形孔,由于GRC墻板良好的可加工性,可鋸,可割,因此沒有多大問題。
??GRC墻板是企口槽連接拼裝而成,經不起重錘猛擊,不能橫向敷設管路,施工時管路必須在預埋時從樓板中敷設。放線定位后用切割機開鑿。敷設完工即用混凝土砂漿摻人適量107膠等在開槽處粘貼玻璃纖維網格帶補平,防止開裂。
??在安裝水箱、磁盆、電氣開關、插座、壁燈等水電器具處,按尺寸要求剔鑿孔口(不可剔通)后,不可用重錘猛擊,以免震壞墻板。管線埋好后,立即用水泥砂漿膩子塞實、刮平。而對于體積較大,自重較重的器具如動力箱則要按尺寸要求鑿孔洞(不可鑿通),再將木楔或鋼埋件用水泥砂漿摻水泥灌筑塞實,過7d后再安裝。
??GRC輕質隔墻板是近幾年來發展較快的一種新型墻體材料,只要按要求順序施工,應用接縫互鎖連接新技術,就能消除縱向裂縫。因此:GRC輕質隔墻板是實現建筑節能、墻體改革的理想材料之一,并且在工程中得到廣泛應用。
輕質隔墻板安裝施工方案
一、 編制依據
1、《建筑輕質條板隔墻技術規程》JGJ/T-157-2008
2、《建筑工程施工質量驗收統一標準》GB50300-2001
3、《住宅建施裝修工程施工規范》GB50327-2001
二、輕質隔墻板特點和構造
1、GRC輕質隔墻板施工特點
GRC系列板材(以下簡稱GRC板),是采用粉煤灰為填充料、以水泥,石膏為膠凝料、以耐 堿玻纖網格布或鋼筋為增強材料制成的一種建筑板材。具有質量輕、強度高、保溫隔熱、耐火、隔聲效果好等性能,施工簡便快捷,具備鋸、釘、鉆、刨和粘等操作性,可用做屋面板、樓板和非承重外墻板、隔墻板等。
2、輕質隔墻板的構造
GRC輕質隔墻板是采用建筑(摻入摻和量不少于10%普通硅酸鹽水泥),膨脹珍珠巖、水泥、珍珠巖及中堿玻璃纖維涂塑網格布(或短切玻璃纖維)等為主要原料制成的輕質條板。輕質隔墻板按板材厚度分為兩種規格:厚90mm和120mm。90mm厚主要用于分室墻和較大的管道包裝:120mm厚只要用于分戶墻及樓道走墻,板寬為600mm,7孔(D60mm),板的長度不大于3米。其中高度尺寸可根據用戶房屋高度定做,3米以上可拼接施工。
三、 輕質隔墻板的基本性能
1. 質量輕
※ 90mm厚輕質隔墻板的密度為450-500kg/m,比240mm厚磚墻輕60%
左右。
2、強度高
※ 集中破壞荷載為1300N,抗壓強度為7.37~10.8MPa,抗折強度為1.57MPa,抗拉強度為1.45~2.42MPa。
3、隔聲與保溫性能
※ 90mm輕質隔墻板空心條板隔聲大于43dB;熱絕緣系數為0.8~1.10m2.K/W,高于240mm厚的磚墻。
4、抗震性能
※ 由于輕質隔墻板是將建筑纖維充分攪拌后澆注,抽芯開模壓制成型,材料密質量輕,同時又采用鋼固件連接,故有良好的抗震性能。
5、防火性能
※ 輕質隔墻板的耐火極限大于3ha.
四、 輕質隔墻板施工工藝:
1、輕質隔墻板施工的一般規定
(1)條板隔墻板安裝前應編制條板施工方案,結合施工圖紙應標明條板的種類、規格尺寸;們、窗洞口的位置、尺寸;管線、配電箱、插座及開關盒的位置、尺寸、數量;預埋件與鋼板卡件位置、數量、規格種類等。
(2)條板隔墻板安裝工程應在做地面找平層之前進行,大量條板墻安裝前應先樣板間,經有關方驗收確認后方可進行大面積施工。
(3)條板隔墻安裝前,應對安裝人進行培訓,安裝人員應熟悉施工圖及其相關技術文件,安裝負責人應對作業人員進行書面的技術交底。
(4)施工單位應遵守國家有關環境保護法規和標準,采取有效措施控制施工現場的粉塵、廢物、噪音等對周圍環境有害的污染和危害。
(5)施工現場環境溫度不應低于5℃,如低于5℃應采取冬季施工措施。
(6)安裝企業應建立墻板安裝質量保證體系,設專人進行現場質量檢查驗收,并做好施工記錄和隱蔽工程記錄。經自檢合格后報監理單位驗收。
(7)施工單位應制定安全施工技術措施,施工中的勞動保護應執行國家相關標準的規定,工人搬運條板應采用側立方式,重量較大的條板應采用輕型機械輔助安裝。
3、施工準備
(1)條板和配套材料進場時由專人驗收、生產企業應提供檢驗報告,不合格的條板和配套材料不得進入施工現場。
(2)條板、配套材料應分別堆放在相應的安裝區內,按不同的各類、規格堆放,條板下面應放置墊木;條板宜側立堆放,高度不超過兩層。現場存放的條板不得被水沖淋和浸濕,不應被其它物料污染,條板露天堆放應做好防雨淋措施。
(3)現場配制的嵌縫材料、粘結材料,以及開洞后填補材料應有使用說明書,并提供檢測報告。上述粘結材料應按設計要求和說明配置和使用。
(4)鋼卡、鉚釘等安裝輔助材料經驗收進場,安裝工具、機具應保證能正常使用。
(5)隔墻安裝前,應先清理基層,對需要處理的光滑地面應進行鑿毛處理,然后按安裝排版圖彈線,標出每塊板安裝的位置,彈線應清晰,位置準確。放線后,經檢查無誤,方可進行下道工序。
(6)有防潮、防水要求的條板隔墻應做好條形墻墊或防潮、防水等構造措施。
(7)條板隔墻安裝前,應對預埋件、吊掛件、連接件工序施工的數量、位置、固定方法,以及雙層條板隔墻板芯層材料的輔裝進行核查,并應符合條板隔墻設計技術文件的相關要求。

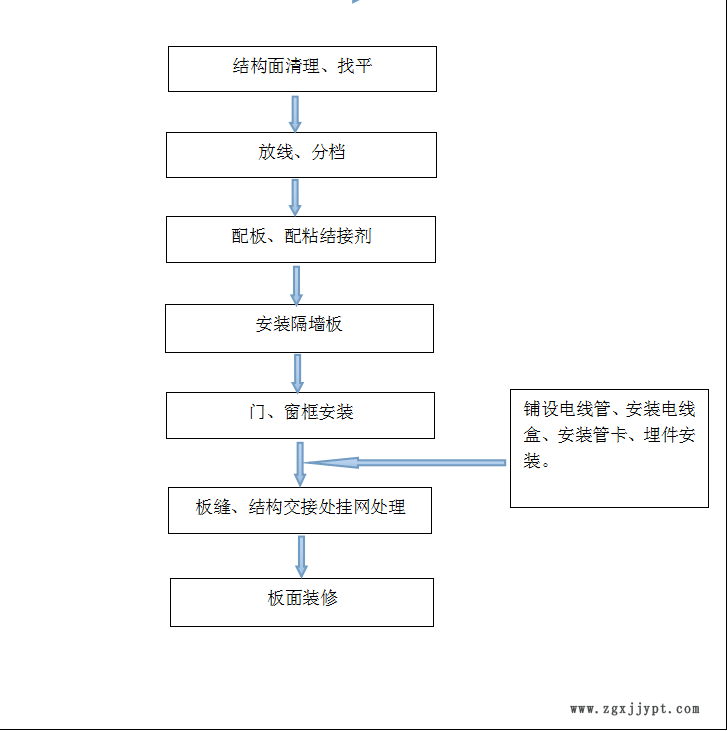

4、輕質隔墻板安裝工序:
(1)清理墻與頂面、地面、墻柱面的結合部,凡凸出墻面的砂漿、混凝土等必須剔出并掃凈,盡量找平。
(2)放線、分檔:在地面、墻面及頂部根據設計位置,彈好墻邊線及門窗洞口邊線,并按板寬分檔。
(3)板的長寬應按樓面結構層凈高尺寸減底座的高度計算,門、窗口上部及窗口下部的尺寸,按此板預先拼接加寬或鋸窄成合適的寬度,并放置在陰角處,有缺陷的板應及時修補,破損嚴重的板不允許安裝上墻。
(4)配制粘結劑
輕質隔墻板之間,條板與主體結構的連接用粘結劑粘結牢固,該粘結劑的性能指標為:抗剪強度1.5MPa,粘結強度1.0MPa,初凝時間0.5~1.0h,該粘結劑配比為:m(水):m(粘接砂漿):m(羧甲基纖維素)=0.8:1:0.01配制量以一次使用不超過45min為宜,超過初凝時間已開始凝固了的粘結劑不得再加水,加膠繼續使用。
(6)初裝:條板的安裝應從與主體墻的結合處開始,依次安裝,先清刷板側面浮灰,將輕質隔墻板利用木楔子臨時支撐固定的底面上,采用撬杠將輕質隔墻板逐步擠緊頂實。同時矯正條板的垂直度,平整度,使其達到中級抹灰標準,再用配好輕質隔墻板粘接劑填實板縫。
(7)輕質隔墻板與樓頂板、主體墻面的連接,除直接利用找平抹灰層固定嵌接外,還應在兩塊板縫相鄰的部位采用U形或L形抗震卡(鋼板卡)固定頂部的梁或板側面。U形或L形鋼板卡。在與輕質隔墻板的對應接縫處,將U形或L形鋼板卡用射釘固定在結構梁、板(主體墻)處。條板安裝校正好后,用輕質隔墻板粘結劑填實板縫,待粘結劑收縮后,在條板與條板,條板與結構梁板(主體墻,板頂部)相交的陰角部位粘結不小于100mm寬的玻纖網格布。
五、輕質隔墻條板門頭部位的做法:
1、應按排版圖標出的門、窗洞口位置,先安裝門窗框板定位,然后從門窗洞口向兩側安裝隔墻、門窗框板應安裝牢固,與板條或主體結構連接應采用專業粘結材料粘結,并應采取加網防裂措施,連接部位應密實、無裂縫。
2、過梁、門框的安裝:過梁。門框板采用6孔板,門框兩側采用整版上頂,左右做固定件,在過梁部分別鋸出500mm高的型L槽(可根據門的高度位置隨意調整),橫擔過梁板,并在過梁上方做固定件。如果門框一遍直接與主體墻柱連接,必須在主體墻柱上直接固定,用倒L型鋼卡作為支架,橫擔過梁,在側面和頂部用鋼卡活木鍥固定,將縫隙浮灰清理干凈,再用粘接劑嵌縫,嵌必須密實,以防止門扇關閉時碰撞門框造成裂縫。
3、門窗框的安裝應在條板隔墻安裝完成7d后進行。
4、輕質隔墻板安裝細部節點作法
(1)混凝土墻與隔墻板連接大樣
2、預埋前應先在隔墻上彈線定位,應按彈線位置進行縱橫向切割開關盒洞,應按設計圖紙要求進行切割,不得在條板隔墻上任意切割、開槽開洞。
3、切割完線槽、開關盒洞后,應按設計要求敷設管線、插座、開關盒,先做好定位,可用螺釘、卡件將管線、開關盒固定在條板實心的部位,并用與條板相適應的材料補強修復,開關盒、插座四周應用粘結材料填實、粘牢,其表面與隔墻面齊平,空心條板隔墻縱像布線可沿條板空穿行。
4、開槽的墻面可采用相適應的材料填充密實,開槽面應采用耐堿玻璃纖維網格布、無紡布或采用局部掛鋼絲網補強。
5、線管可由圓孔內穿入所需部位,所有線管必須順條板板孔敷設,嚴禁橫敷和斜敷。
6、水暖掛件不能超過80kg,超過80kg的吊掛件,必須安裝在墻板的固定預埋件上。
七、質量標準
安裝好的墻板面不得起皮、掉角、空鼓和裂縫,保持墻面整潔美觀。
1、主控項目:
(1)輕質隔墻條板的各項技術指標必須滿足有關標準本規定的要求。材料進場時附產品檢驗報告。
(2)板與板,板與主體連接處的粘接彼此要牢固,不應出現干縮裂縫現象。
(3)玻纖網應沿板縫居中壓貼緊密,不應有皺褶,翹邊,外漏現象。
(4)隔墻條板的品種、規格、性能、外觀應符合設計要求。應有隔聲、保溫、防火、防潮等特殊要求檢驗報告。
2、墻板安裝允許偏差:
項次 | 項目 | 允許偏差(mm) | 檢查方法 |
1 | 墻體軸線位移 | 5 | 用經緯儀或接線和尺檢查 |
2 | 表面平整 | 5 | 用2m靠尺和鍥形塞尺檢查 |
3 | 立面垂直 | 4 | 用2m垂直檢測尺檢查 |
4 | 接縫高差 | 2 | 用直尺和鍥形塞尺檢查 |
5 | 陰陽角方正 | 4 | 用200mm方尺和鍥形塞尺檢查 |
八、成品保護
(1)施工中各專業工種應緊密配合,合理安排工序,慎防顛倒作業工序,隔墻板安裝結束后12小時內不得碰、撞、敲、打、鑿,并且不可進行下道工序的施工作業。
(2)水、電安裝埋時,宜用電鉆或小型切割機擴孔,不得用鐵錘對墻用力敲擊,對刮完膩子的墻面,不得進行任何剔鑿。
(3)在施工樓、地面時,應防止砂漿濺污墻板。
(4)手推車運送材料時平利碰撞墻板及門口板。
(5)注意輕質隔墻條板的運輸和保管。運輸中應輕拿輕放,側抬測立并互相綁定,坡度角大于85°,不得平手抬平手放,嚴禁板長方向靠墻立放。堆放處應平整,下墊100mm×100mm木方,板應測立,墊木方距板端500mm。板如有明顯變形、無法修補的過大孔洞、嚴重的斷裂、裂縫或破損,不得使用。
九、質量保證措施:
1、組成有工地負責人、技術負責人、質檢員、施工員參加的質量管理網絡,明確各單位的職責。
2、認真進行施工技術交底以書面交底形式下發到施工隊。
3、嚴格工序管理,對每道工序進行質量驗收。
4、施工過程中及時檢查、發現問題,采取相關措施立即解決。
十、安全文明施工
1、進場前對施工人員進行三級安全教育。
2、進入施工場所必須要戴安全帽。
3、進行材料吊裝時必須做好安全保護措施。
4、施工場地內垃圾日產日清,保持場地整潔有序,確保文明施工符合要求。
公司介紹(此介紹多網站應用,望你能修改)
銀川東霞工貿有限公司成立于2018年,是銀川提供輕質隔墻的批發零售安裝搬運一條龍服務的專業輕質隔墻服務商,位于銀川市。主要經營經特殊工藝制成的新型輕質墻體材料:砌塊等各類環保輕質隔墻;主要用于鋼結構、混凝土框架結構、工業與民用建筑等。無論是耐壓性能、防火性能、抗震性能、耐久性能、隔聲性能及保溫隔熱性能均達到或超過國家標準。
我們專注于為小區、寫字樓、酒店、賓館、KTV、學校、醫院、廠房等民用建筑和工業建筑提供輕質隔墻磚、 裝修裝潢業務等。
銀川輕質隔墻板擁有一支效率至上、服務周到、反應迅捷的專業安裝施工隊伍,為建筑施工企業、裝飾企業及廣大業主提供一體化的隔墻安裝服務。我們堅持“做一項工程,樹一座豐碑,交一方朋友”的合作理念,秉承“優質的產品,優良的服務,優惠的價格”的服務宗旨,為客戶提供一流的輕質隔墻安裝,裝修服務。
另外,本公司有各種大小型車輛,專業運輸,貨到付款
